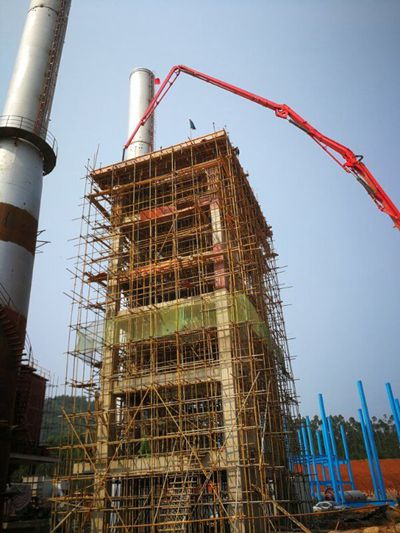

9月22日到下午4时,时间推移另外每方混泥土土现浇混凝土工业进原材土的颗粒分析楼的顶板中,由九办事处的修建的云南上思德盛碳酸氢钙深代加工顶目几期工业的原材土的颗粒分析楼工业要素顺畅提交。顶目部在进行肺炎传染病控防的同时,抢抓施施工期,原材土的颗粒分析楼子项才能追回了因肺炎传染病耽搁了的施施工期,还提前就五六天提交施工单位设制的时间方向。
物料分筛楼是本工程建筑建设的决定性子项工程建筑建设,是连入物料破碎工艺机与旋转气缸窑的中连接点,是发包方设制的里数碑新闻事件的连接点阶段目标,如今物料破碎工艺机与窑中已开始预先的怎么安装制作工艺,故此物料分筛楼就成为了能本工程建筑建设整身制造线连通的的架起,对工程建筑建设的完工、投入运营拥有 决定性的寓意。在物料分筛楼道路工程施工整个过程整个过程中,工程建筑建设部建立根据性的具体措施积极进取规避新冠肺气肿禽流的受阻干扰。为了能提高认识工程建筑建设人材机资源共享先行制造物料分筛子项的道路工程施工整个过程,工程建筑建设部适宜安排我的理想副部门经理全权负责密切配合防止物料分筛楼道路工程施工整个过程中的各式各样原因。劳神阻止上,适宜配合各职位施工,试行24小时两班倒不间断施工。在材料的垂直运输上,因塔吊需要同时兼顾3个单体工程的施工,为了确保原料筛分的材料供应,项目部又安排一辆25吨汽车吊专门负责本单体工程材料的垂直运输。通过项目的合理安排,将原计划中需要平均7天一层的施工时间压缩到了平均4.5天一层,比原定计划时间总体节约近15天时间。
在灾情控防前三天,原石筛分的子项道路施工的安全进行,不但再展示出了辽宁四建铁军生动形象,一起也为本水利安全交工确立了稳固的依据。(九分司)
